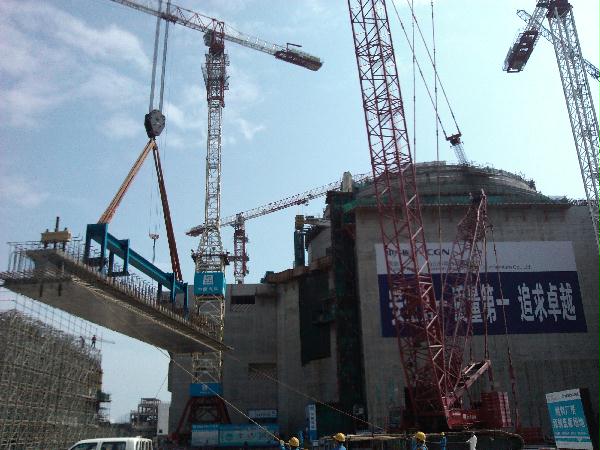

本网讯 2月25日,公司台山核电核岛项目历时4天,成功完成燃料厂房外屋面预制盖板吊装工作,比1号核岛提前1天完成吊装,刷新了同类吊装工作在台山核电基地的速度纪录。
据悉,此次吊装的预制盖板共有7块,由钢结构和混凝土组成,重量在82.6吨到92.6吨之间不等,连带吊装工具,最大吊装重量突破百吨。此次吊装具有预制构件体积大、构件安装精确度要求高、构件间连接套筒多、吊装可用空间小等困难,为此,该项目特成立HK厂房屋面吊装专项小组,加强现场施工管理,采用模拟实际安装的预制方法,有效的保证了各个套筒准确的连接,实现了预制盖板一次性吊装到位。(王伟 唐宁 付荣元)
