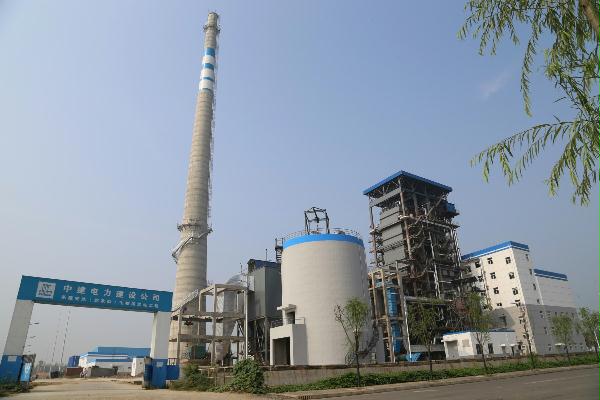

本网讯 9月11日12时整,公司首个电力EPC工程——屈家岭生物质发电EPC项目经过连续4天4夜的满负荷运行考验,顺利通过72+24小时试运行,至此,集设计、采购、施工和调试于一体的屈家岭生物质发电项目具备整体移交条件,正式进入商业运行。
该项目装机规模为1台110t/h循环硫化床锅炉和1台25MW高温高压汽轮发电机组,项目在经过锅炉水压试验一次成功、汽机冲转一次成功、首次并网一次成功等之后,迎来了机组满负荷试运行“72+24”小时试运行的一次成功。运期间机组运行稳定满发,主蒸汽温度、主蒸汽压力、汽轮发电机组功率达到额定设计值,最高负荷28MW,平均负荷23.1MW,仪表投入率100%、仪表正确率99%、保护投入率100%、自动投入率100%,汽机轴瓦振动、温度指标优良。
试运行期间,项目应用了大量新技术和节能环保技术,使机组性能已达到国内领先水平,据现场初步多次分析测试,机组厂用电率小于10%、飞灰含碳量3%~4%、底渣含渣碳量0~1%、排烟温度135度,氮氧化物、二氧化硫排放标准等均超过预期目标值。
该项目机组带负荷能力强,运行可靠,具有显著的经济效益,为中国建筑树立了电力EPC工程的标竿。(王自强 胡建文)
|
