广西防城港核电项目3号机组核岛钢衬里第五层吊装完成,高度冲破百分之五十
发布日期:2017-08-11字号:[ ]

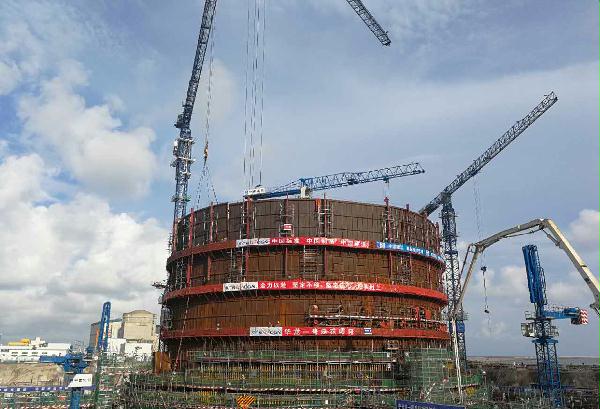

    本网讯  近日,广西防城港核电项目“华龙一号”3号机组安全壳钢衬里筒体五层首块壁板吊装就位,安装标高近24米,使高度攀升至整个钢衬里的1/2。
  “华龙一号”3号机组安全壳钢衬里筒体共计9层,第五层由12块钢板构件组成,筒体内口直径约45米,高约5.7米,每块重约4-5吨。筒体在车间制作完成后运至现场安装,整个吊装过程历时10小时,快速、平稳、精确地完成了全部12块预制块的吊装工作,吊装速度远超前四层筒体,现场施工速度明显提升。
  目前,该项目已经吹响了施工冲锋号,全面进入施工高峰期。项目通过有效组织、合理调配人员力量,24小时轮班施工,确保下半年各个节点的顺利实现。(王雄、王康)
